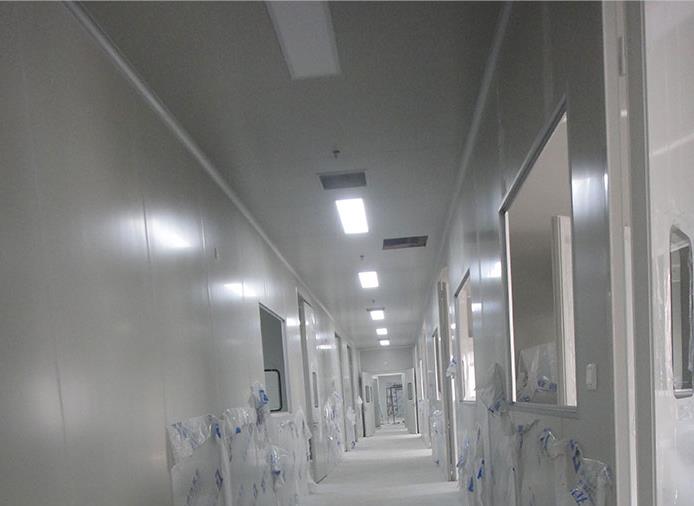

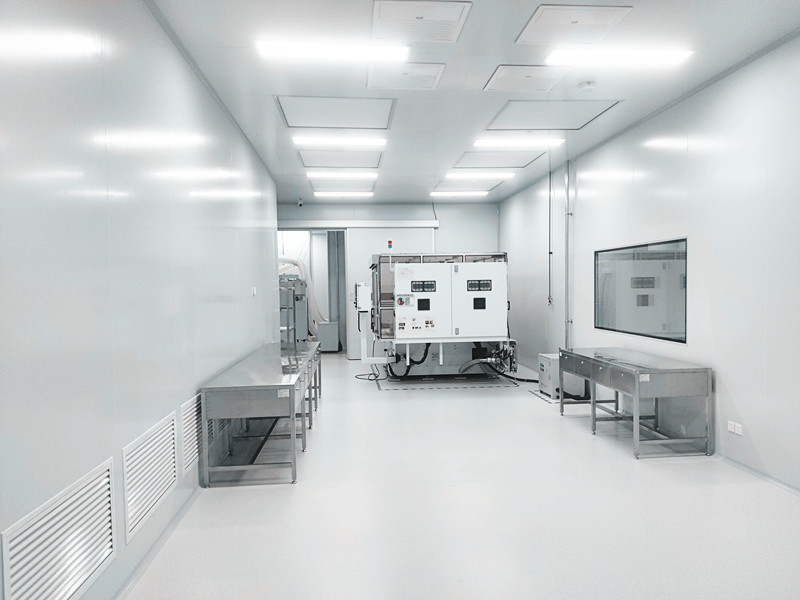

固話:400-8596-525
手機:15000546345
郵箱:15000546345@163.com
地址:上海市沈磚公路5666號臨港科技城B-6F在潔凈車間的裝修工程中,墻、頂板的排版設計是施工流程中的一個關鍵環節,它不僅要求精確無誤地對接結構設計,還需兼顧美觀、實用及后續設備的安裝與維護。本文將從前期測量、排版方式確定到具體板材排版,深入探討這一復雜而精細的過程,旨在為讀者呈現一個全面而細致的潔凈車間裝修排版設計指南。
1、前期測量、數據整理
首先,在開始排版前要核對結構工程的誤差,對照原始圖紙對現場進行實地測量,主要測量內容:
A、軸線間距:如偏差較大會影響房間格局大小。
B、柱子尺寸:影響包柱板大小及靠柱墻定位。
C、土建結構垂直度:影響靠近土建結構墻體的定位及頂板的尺寸。
D、地面高差:影響可調地軌的選型及整體頂板的標高確定。
E、地面預埋:主要是檢查地漏及排水管等是否在墻體上,檢查時注意考慮鋁合金地圓弧安裝空間。
其次,根據實地測量的尺寸對比原始圖紙的誤差,偏差較大處適當移動彩鋼板墻體定位軸線,特別注意:墻體移動后要跟通風、電氣、管道、工藝等專業溝通是否對他們有影響,如墻體移動房間面積的變化是否影響工藝設備的安裝,是否影響風速,房間風量及照度是否還滿足設計要求等。
最后,根據整理出的相關數據及各專業反饋的信息確定墻體的軸線,理論上確定后的墻體軸線不再改變。
2、確定排版方式
A、對縫要求:墻與頂板全部對縫、局部對縫(走廊對縫、大房間對縫)。
B、排版順序:排版順序是根據墻板、頂板安裝順序來確定,先安裝建議先排版。
C、頂板縫定位:靠近墻體處的頂板縫根據不同板材及安裝形式有不同定位方式:頂板縫在墻體軸線正上方、頂板縫距墻體軸線10-20mm,頂板邊間距20mm,頂板側固定與墻板;50墻體系統與頂板有四種連接方式,100彈片墻體系統與頂板只有一種連接方式。
3、板材排版
開始排版前一定要確定彩鋼板標準版的模數以防止返工,國內彩鋼板廠家常用標準版模數:協多利1160mm,奧星1180,興鐵1200,惠亞1180
下面以藥廠潔凈室相對復雜的一種排版形式為例進行說明:
100彈片式隔墻系統(帶墻體回風)-全部對縫
a、頂板排版:
首先要確定基準,常規以外圍參觀走廊為基準開始頂板排版;按照標準版模數使用構造線依次排版,先將整個單體進行整體排版,修剪外圍多余線條。1、細部調整:板縫壓墻體處調整,以便后期回風墻體開孔。2、調整小房間及異形房間的頂板布局,使房間更加美觀。3、調整門、窗的位置,使板縫對縫,減少非標板數量;但要注意門、窗調整后是否影響其他專業,如工藝設備位置、更衣家具位置等。4、遇柱子排版時嚴禁使柱子位于一塊頂板上,頂板將無法安裝。5、單獨密閉性房間排版時一定要考慮排布檢修孔,建議此孔洞要工廠預制并四周加強。6、注意考慮暗吊龍骨的位置盡量避開主風管,減少二次吊的數量。
b、墻板排版
頂板排版完成后進行墻板的排版,墻板排版比較簡單,直接根據已排好的頂板按照對縫的原則排布墻板即可。
墻板排版時需注意以下幾點:
c、送回風口及燈具排版(頂板洞口排版)
將送回風口和燈具套圖到初步排好的頂板圖中,進行送回風口和燈具洞口的排版,洞口排布時要綜合考慮房間的氣流組織及房間照度是否滿足設計要求,均勻布置于房間。
洞口排布時注意考慮夾層內管道的走向及標高,防止后期風口和燈具無法安裝;洞口的位置盡量避開墻板,結構柱,工藝設備上方及工藝設備穿頂板管道。
小房間排布風口時盡量居中,排布送風時特別注意盡量排布在距離回風口較遠的位置,尤其是B級區更衣緩沖,潔凈度測試較難通過。
最后,排版結束前最終要的一步,請按照個人習慣將板材進行編號。
排版工作是非常繁瑣的,需要跟各專業溝通,需要細心、耐心;如果想排好板請您多看、多練、多研究。
